豫都网 > 新闻频道 > 民生在线 >

洛阳一小区私改图纸,加盖楼层,缩减地下停车位…… 问题“一箩筐”却通过了验收

[摘要]每栋楼顶都加盖有一层建筑物 楼顶加盖的建筑物 □大河报·大河客户端记者董楠文图 “我们公司承建的洛阳一小区建设问题重重,竟能顺利通过验收,而我们实名向相关主管部门反映数月却一直没有结果。”近日,大河报·大河客户端记者接到洛阳“锦绣花苑”小区施...

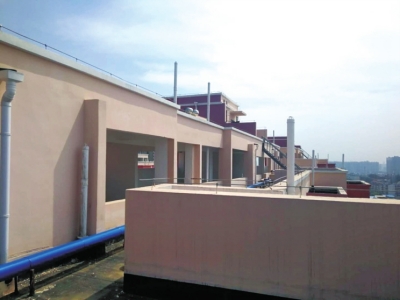

  每栋楼顶都加盖有一层建筑物

  楼顶加盖的建筑物

  □大河报·大河客户端记者董楠文图

  “我们公司承建的洛阳一小区建设问题重重,竟能顺利通过验收,而我们实名向相关主管部门反映数月却一直没有结果。”近日,大河报·大河客户端记者接到洛阳“锦绣花苑”小区施工方反映称,该项目存在私改图纸,加盖楼层,缩减地下停车位等诸多问题。

  连日来,大河报·大河客户端记者跟随该项目施工方李军(化名)等人,先后到项目小区、洛阳市房管局、洛阳市工程质量监督站等部门暗访,得到的回复不是“不负责”,就是“正在查”。

  反映:经适房项目私改规划

  据李军介绍,他们于2014年11月进入“锦绣花苑”小区建设施工。其提供给记者的建设工程施工合同显示:工程发包方为河南锦达置业有限公司(以下简称:锦达置业);承包人则为洛阳通融建设集团有限公司(以下简称:通融公司)。

  “我们属于挂靠通融公司的施工方。”李军说,项目施工前期并没有什么问题。在他们按照设计施工图纸准备封顶施工时,锦达置业突然给他们下达了一个变更通知,需要在原图纸规划楼层的基础上再加盖一层。

  此前干过不少工程的李军非常清楚,正常情况下,变更施工手续需要设计单位、规划部门、监理和业主方等相关部门的一致同意,并加盖公章。而他们接到的变更通知书上却只有一个显示为“锦达置业工程部”的公章。

  “当初拿到锦达置业的变更通知书后,我们很是为难,但是迫于压力还是按照他们要求加盖了一层。”李军说。

  此外,参与建设“锦绣花苑”地下停车位的施工方胡磊(化名)则告诉记者,按照规划设计施工图纸,“锦绣花苑”小区地下共规划了3.5万平方米的地下停车位。但在实际施工中,同样是“锦达置业工程部”下发的一纸变更通知要求他们施工方将原规划图纸中“2号楼以北区域,5号、6号楼之间区域”的部分地下停车位取消,从而大大缩减了停车位施工面积。

  此外,李军等人还向记者透露了“锦绣花苑”项目还存在未招标先施工,违规拼接施工存在重大质量隐患,以及屋顶防水未按施工设计施工等诸多问题。

  探访:楼顶加盖建筑简单一封即可出售

  李军等人反映的“锦绣花苑”小区位于洛阳市高新区蓬莱路与郑州路交叉口西北角,记者跟随李军等人前往小区探访时,看到该小区有不少业主都在忙于装修,准备入住新房。

  李军告诉记者,“锦绣花苑”小区12栋楼房,其中四栋规划总层高为17层,其余均为27层。而现在12栋楼房顶部均加盖了一层框架结构的建筑物。

  李军等人把记者带到2号楼楼顶介绍,每栋楼层的顶部原规划都是平面层,在锦达置业的要求下,每栋楼都加盖了一层框架结构的建筑物。

  “现在只是框架结构,还没有封起来,但所有加盖的建筑物户型均与其他楼层户型相同,而且预留有厨房和卫生间的上下水管道。”李军等人告诉记者,根据他们的建筑经验,目前这些楼顶建筑物,只需进行简单封闭,就会变成一层房屋,“粗略计算,每栋楼每个单元能多出2套房,全部算下来可多出30多套”。

  随后,记者跟随施工方来到2号楼北侧以及5、6号楼下方的地下车库位置,施工方提供的设计施工图纸显示,上述两个位置均应建设为地下停车位,而如今却是墙面。

  胡磊说,设计图纸规划地下停车位总面积3.5万平方米,但他们实际只施工了约2.6万平方米。

  虽然取消了约9000平方米的地下车位,但锦达置业制作上报的所有资料均是按照设计图纸规划的3.5万平方米走的。“按照设计要求造价,地下车位每平方米1900~2000元,锦达置业私自减少了约9000平方米,就等于说有1700多万元的建设资金没有用。”胡磊说。

  采访过程中,李军等人为向记者证实自己反映情况的真实性,遂以“想看看地下车库资料”为由,拨通了一名负责“锦绣花苑”项目试验资料的工作人员的电话。

  该工作人员坦言:“目前资料看管很严格,车库资料不能往外拿”。原来按照实际施工面积2.6万平方米做的试验资料已作废扔掉了,不过其保留有电子原始数据,“现在手里的资料全部是作假的资料,这份资料是按照甲方(锦达置业)要求,做出来的3.5万平方米的地下车库资料”。

  该工作人员还介绍称,按照相关约定,试验费应该由施工方承担,但是没有施工的9000多平方米地下停车位的试验费,则是由锦达置业直接支付。两份资料监理单位都签过字。

  蹊跷:多次实名反映没有结果小区顺利通过验收

  因与锦达置业的工程款纠纷,李军等人早在今年年初就以施工方的名义,多次实名反映到洛阳市房管局。

  2018年5月,该小区交房期间,施工方再次找到洛阳市房管局负责人并告知其“该小区存在多种问题,且存在有严重安全隐患”。而得到回复却是“此事不归房管局负责,可转交给相关监督部门”。

  让李军等人没有想到的是,他们多次反映的问题尚未得到解决,如今小区业主却已经陆续装修准备入住了。在李军提供的单位工程质量竣工验收记录表格(以下简称:验收表格)显示,1、2号楼总层高数为17层,地下1层。8、9号楼总层高为27层,地下1层。

  此外,在验收表格下方的参加验收单位一栏,则分别盖有建设单位(河南锦达置业有限公司)、监理单位(河南建基工程管理有限公司)、施工单位(洛阳通融建设集团有限公司)、设计单位(郑州市第一建筑工程集团有限公司)、勘察单位(新乡市建筑设计研究院有限公司),5家单位的公章及相关负责人签名。

  跟访:房管局称“只负责拨款”质监站则说“正在查”

  8月21日,大河报记者跟随施工方李军等人到洛阳市工程质量监督站再次反映相关问题。该站一工作人员说,反映的问题属于“白工”负责的区域,不过“白工”不在单位,不能给予回复。

  施工方追问,8月13日,就已经把证据及举报材料递交给了洛阳市工程质量监督站。如今,没有任何一个人联系他们了解情况,洛阳市工程质量监督站到底有没有到现场调查过?工作人员解释说,听“白工”说过这个问题,也到现场调查了,但发包方拿出了屋顶防水、外墙保温等问题的变更手续。

  施工方又追问“楼顶私自加盖、地下停车位面积减少”等问题,上述工作人员对此闭口不谈,只说“这些问题等白工回来再说吧”。

  随后,记者又跟随施工方到洛阳市房管局反映情况。房管局负责人解释说,虽然“锦绣花苑”小区属于经济适用房,但他们并不是业主单位,他们只负责对房屋建设资金进行监管,“确保建设资金能用到相应的项目上,如果房屋质量出现问题,可以到质监站反映,如果涉及私改图纸加盖楼层,可到规划部门去反映”。

  对于施工方询问“早在半年前就已向房管局递交过投诉材料,至今没有得到回复”的情况,房管局负责人却说:“材料我也帮你们转交给了质监站。”

  针对质监站和房管局的回复,施工方很是无奈:“自己施工的房子,明明准确知道问题出在哪儿,想反映解决咋就这么难呢?”


《洛阳一小区私改图纸,加盖楼层,缩减地下停车位…… 问题“一箩筐”却通过了验收》河南新闻-豫都网提供,转载请注明出处:http://news.yuduxx.com/mszx/830412.html,谢谢合作!
