郑州220千伏红旗输变电工程建设:十年磨一站

[摘要]2007年规划区域,2009年批复建设,2010年确定位置,2012年公示社会,2013年动工开建,2014年停工复工,2016年全部竣工……10年里,公司在郑州220千伏红旗输变电工程建设中面对舆论压力、施工繁琐、工期更改等重重困难,积极与政府沟通,创新施工工艺,规范队...

郑州220千伏红旗输变电工程建设:十年磨一站

郑州220千伏红旗输变电工程建设:十年磨一站

郑州220千伏红旗输变电工程建设:十年磨一站

2007年规划区域,2009年批复建设,2010年确定位置,2012年公示社会,2013年动工开建,2014年停工复工,2016年全部竣工……10年里,公司在郑州220千伏红旗输变电工程建设中面对舆论压力、施工繁琐、工期更改等重重困难,积极与政府沟通,创新施工工艺,规范队伍管理,终于在2016年6月30日正式建成,为郑州电网迎峰度夏提供有力支撑。

克服困难终开建

220千伏红旗变位于金水区文博西路与农科路交叉口东北角,周边高楼鳞次栉比,围绕着蓝堡湾、天骄华庭和金水万达等众多高端商住房地产项目。红旗变的建成投运,将有效缓解220千伏柳林、凤凰和大桥变电站供电压力,为丰庆、丰产、省府、农科等110千伏变电站提供电源支撑,极大改善郑州电网网架结构,缓解郑州电网供电压力。

“红旗变站址位于郑州市经济繁华地带,寸土寸金,征地过程几经反复,异常艰难,从项目启动至开工历时七年。”说起红旗变建设的艰辛历程,郑州供电公司建设部副主任管晓峰感慨良多,“工程开工后,周围部分居民通过围堵政府机关、推倒工地围墙等方式阻拦工程建设,使得工期一拖再拖。”

2014年2月,郑州公司围绕居民担心的电磁辐射等问题,组织环保部门开展环保参数实测,邀请专家为居民当面答疑,挨家挨户发放宣传资料,组织居民到变电站参观,利用报纸、网站、新媒体等多种渠道进行科普宣传,消除外界对变电站建设的抵触情绪。同时,积极应对部分居民提请的行政复议和诉讼。

经过多方不懈努力,2014年9月29日9时30分,随着百余名施工人员进入现场、大型挖掘机跟进作业,红旗变电站工程建设正式复工。为配合城市规划,变电站线路选用地下电缆走径,施工人员还在电缆沟口设置落灰池,全面覆盖可能扬尘项目,确保防尘降噪,减小对周围环境和社区居民生活的影响。

2015年7月15日,变电站南邻金水区委老干部家属院居民将一面书写着“这是个文明工地,红旗工程为了邻居,千方百计降噪音、降粉尘、降灯光,希望市建委、电力公司给予奖励!”的小黑板送至红旗变电站施工现场,短短几句话表达了居民对电力公司用心服务的感谢与肯定。

规范管控保安全

220千伏红旗输变电工程共投资8.2亿元,接近普通220千伏变电站投资额的7倍,是郑州电力建设史上单项投资最多的项目,被列入郑州公司2016年十大重点工程。为确保工程顺利实施,公司领导高度重视,多次亲临现场指导工作,郑州公司认真执行工程管理相关规定,坚持“三精”“三高”工作原则,全力推进项目进展。

为规范管理,郑州公司整合力量,抽调精兵强将成立220千伏红旗输变电工程投运专项推进工作领导小组,下设项目管理、技术攻关、运行验收、安全管理、后勤保障五个专项工作组。制定整体工作方案及5个专项子方案,建立日例会、周通报、月考核制度,保障工程顺利实施。

同时,郑州公司还组织安监部、物资部、运检部以及郑州祥和集团电力安装有限公司等多家参建单位党员骨干组成“红旗变工程建设党员突击队”,以工地为家,24小时巡视施工现场,指导施工工艺,管控验收流程,为尽快缓解变电站周边供电紧张、客户报装受限情况奠定基础。

施工过程中,郑州公司认真分析各种潜在危险源,制定专项方案和应急预案,现场逐一演练;根据项目进度计划,结合各工序特点,加强对300余名施工人员的培训;严格材料验收、储备管理,配套设备提前试验、加工,定期检查机械状况等,全方位保障施工安全。

“开工前4个月,我们都在与规划、市政部门沟通,摸排隧道周边地上、地下构筑物,特别针对地铁、水厂、高架桥等重要关联设施采取主动上门、核查资料、专家评审等方式规避了诸多路径障碍,避免施工阶段对其它设施的破坏。”回忆起变电站始建情况,郑州公司建设部副主任张松刚记忆犹新。

创新技术提质效

“该工程的隧道部分是郑州电网建设史上距离最长的电力隧道,220千伏电缆隧道长度7.02千米(其中盾构施工部分长度为6.8千米),110千伏送出工程电缆隧道2.13千米(其中盾构施工部分长度为1.7千米)。盾构隧道外径4米、内径3.5米,多次穿越地铁主体线路,其中为躲避地铁4号线,隧道最深处达23米。”郑州祥和集团电力安装有限公司员工张弘毅介绍道。

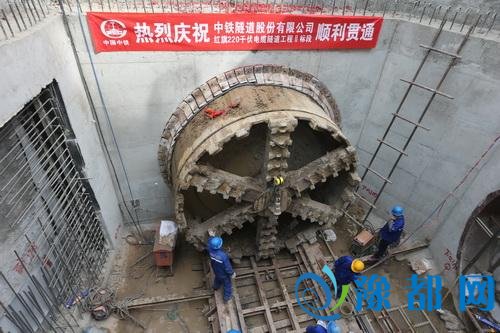

为解决这一建设难题,公司采用国内最先进的盾构掘进施工技术进行电缆隧道施工,引进德国、日本等国家进口先进盾构机进行施工,日均掘进距离可达20米,最高日掘进距离达到45米。据悉,这是河南首次运用盾构掘进施工技术建设电力隧道。

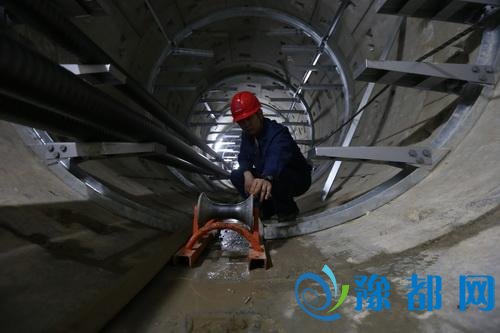

不仅如此,施工人员还不断创新工作方法,新购电缆测试仪器,确保电缆质量;自主改进设计大吨位放线架,增强了电缆转动的稳定性,提高防线效率;引入“无线音视频单兵指挥系统”,解决隧道敷设电缆时的实时通话难题,改善电缆施放质量,提升安全作业水平。

目前,红旗变电站提前5个月完成了基础建设任务,站内新建2台240兆伏安主变压器,2回220千伏出线,6回110千伏出线,24回10千伏出线。同时,为用户供电的10千伏配套工程也在同步施工,确保变电站投运后附近多处报装受限小区能够尽快用上红旗变送出的电能。

“只要能让百姓用好电,十年也值了。”郑州公司总经理张中青如是说。(王丹 黄琳暄 韩彦)

《郑州220千伏红旗输变电工程建设:十年磨一站》河南新闻-豫都网提供,转载请注明出处:http://news.yuduxx.com/mszx/481993.html,谢谢合作!

[责任编辑:admin]

我要评论

评论列表(网友评论仅供网友表达个人看法,并不表明本站同意其观点或证实其描述)

豫都网版权与免责声明

1、未经豫都网(以下简称本网)许可,任何人不得非法使用本网自有版权作品。

2、本网转载其他媒体之稿件,以及由用户发表上传的作品,不代表本网赞同其观点和对其真实性负责。

3、如因作品版权和其它问题可联系本网,本网确认后将在24小时内移除相关争议内容。

详细声明请点击进入>>

返回豫都网首页
版权所有: 豫都网 Copyright(c) 2010-2015 YuDuWang Network Center. All Rights Reserved 豫ICP备13014680号
若无意侵犯了贵司版权,请来信通知,我们会及时处理和回复,谢谢!邮箱:admin@yuduxx.com
未经豫都网书面特别授权,请勿转载或建立镜像 违者依法追究相关法律责任
地图 地图 地图 地图 地图 地图 地图 地图 地图 地图 地图 地图 地图
